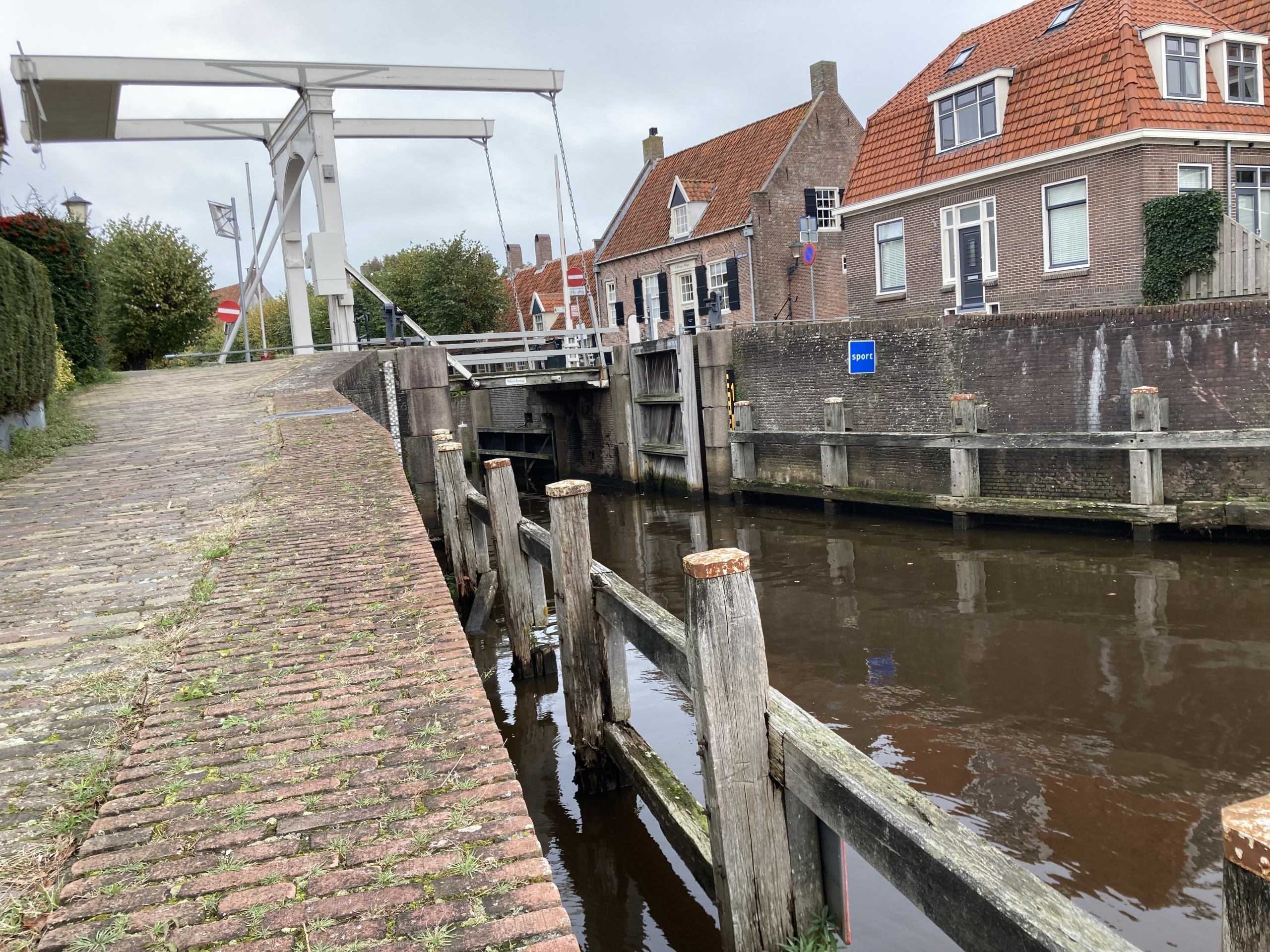

Kademuur Meijersbolwerk en Sluisbrug

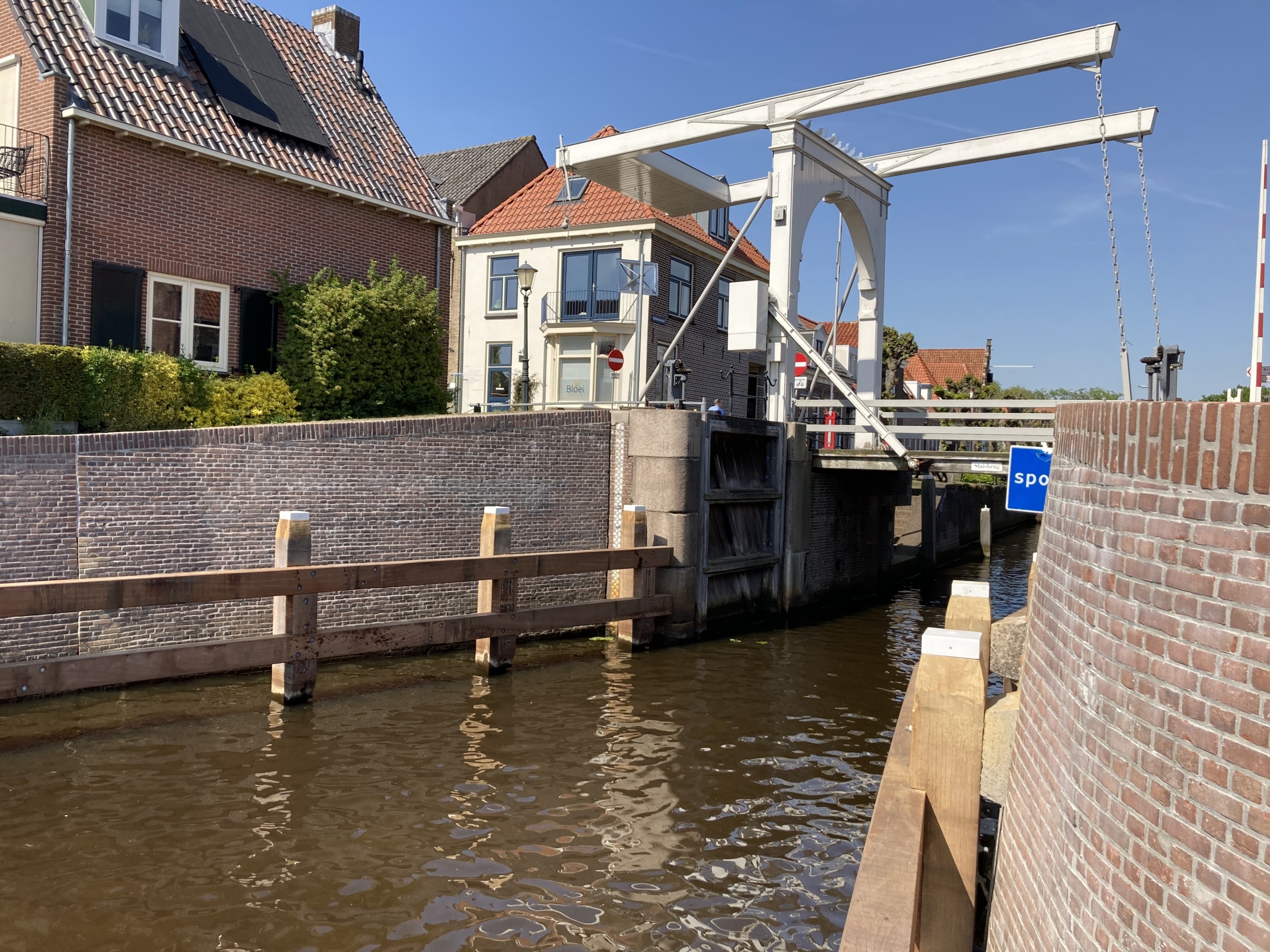

                    We vervangen het stalen val (de klep) van de karakteristieke Sluisbrug in Hasselt. Onder meer door roestvorming is de stalen klep aangetast. Uit onderzoek blijkt dat een nieuw val een beter verantwoorde optie is dan renovatie. De bovenbouw van de Sluisbrug is nog in prima staat. Naast deze vervanging restaureren we ook de kademuur ter plaatse van de Sluisbrug.

            De werkzaamheden
De volgende werkzaamheden voerden we uit:

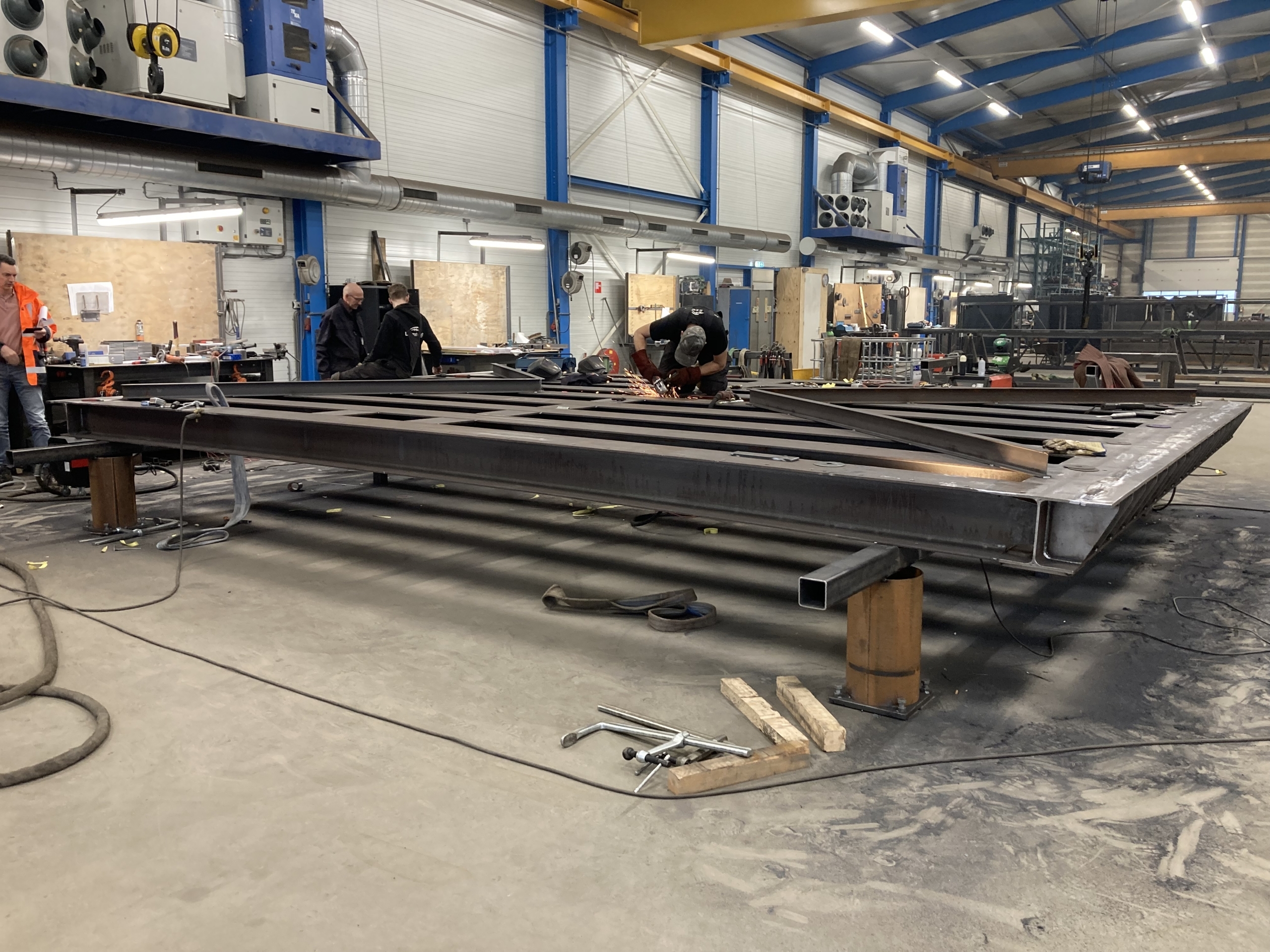

- We vervingen het stalen val met de dekplanken van de Sluisbrug.

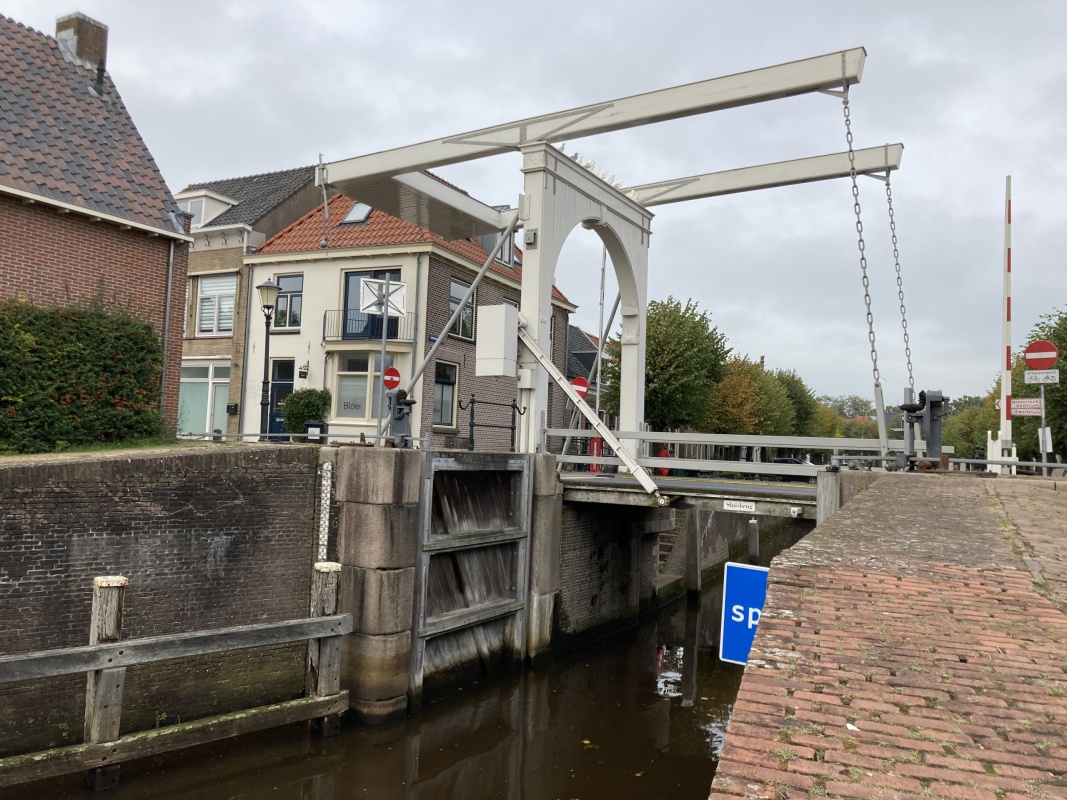

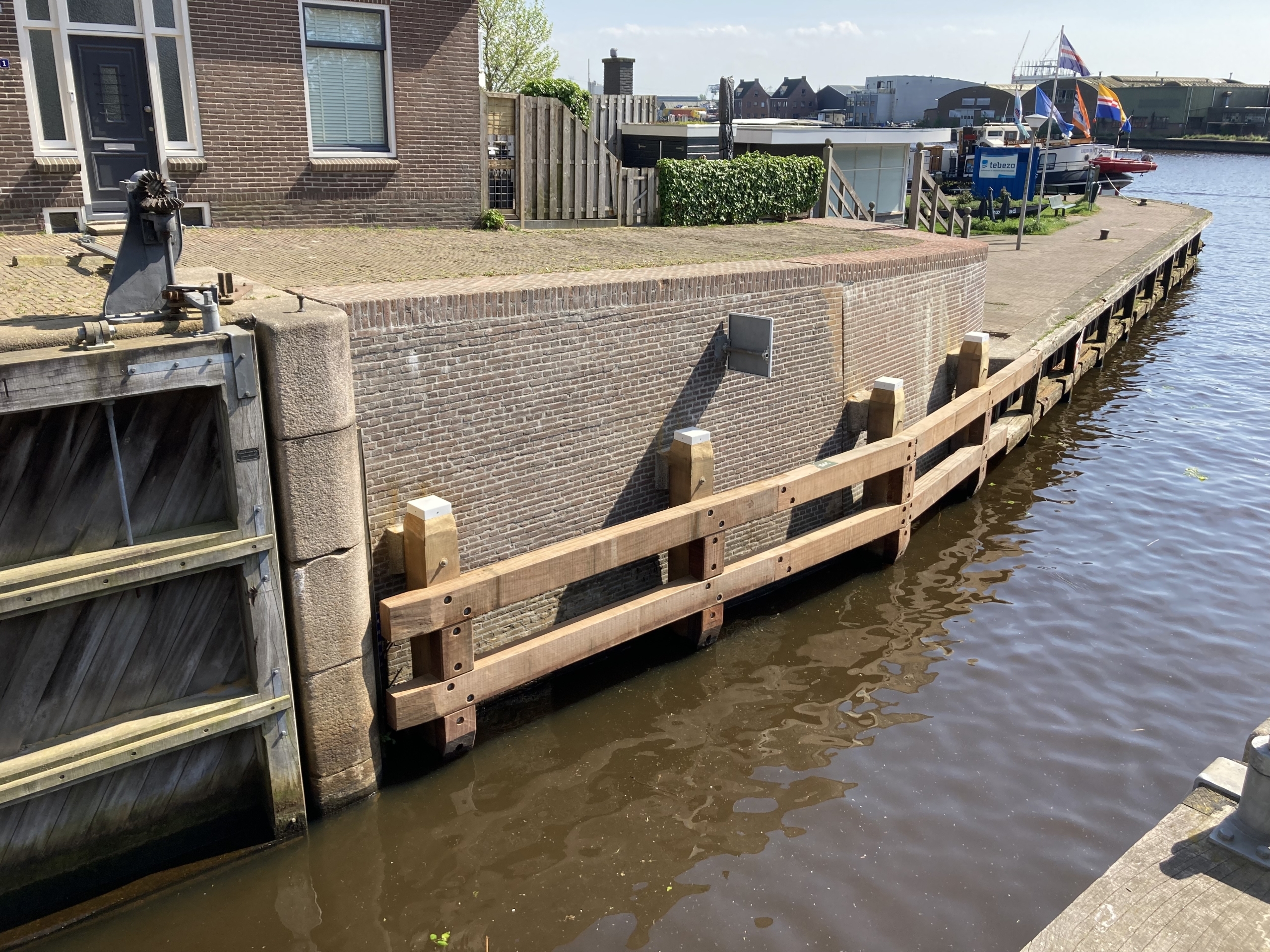

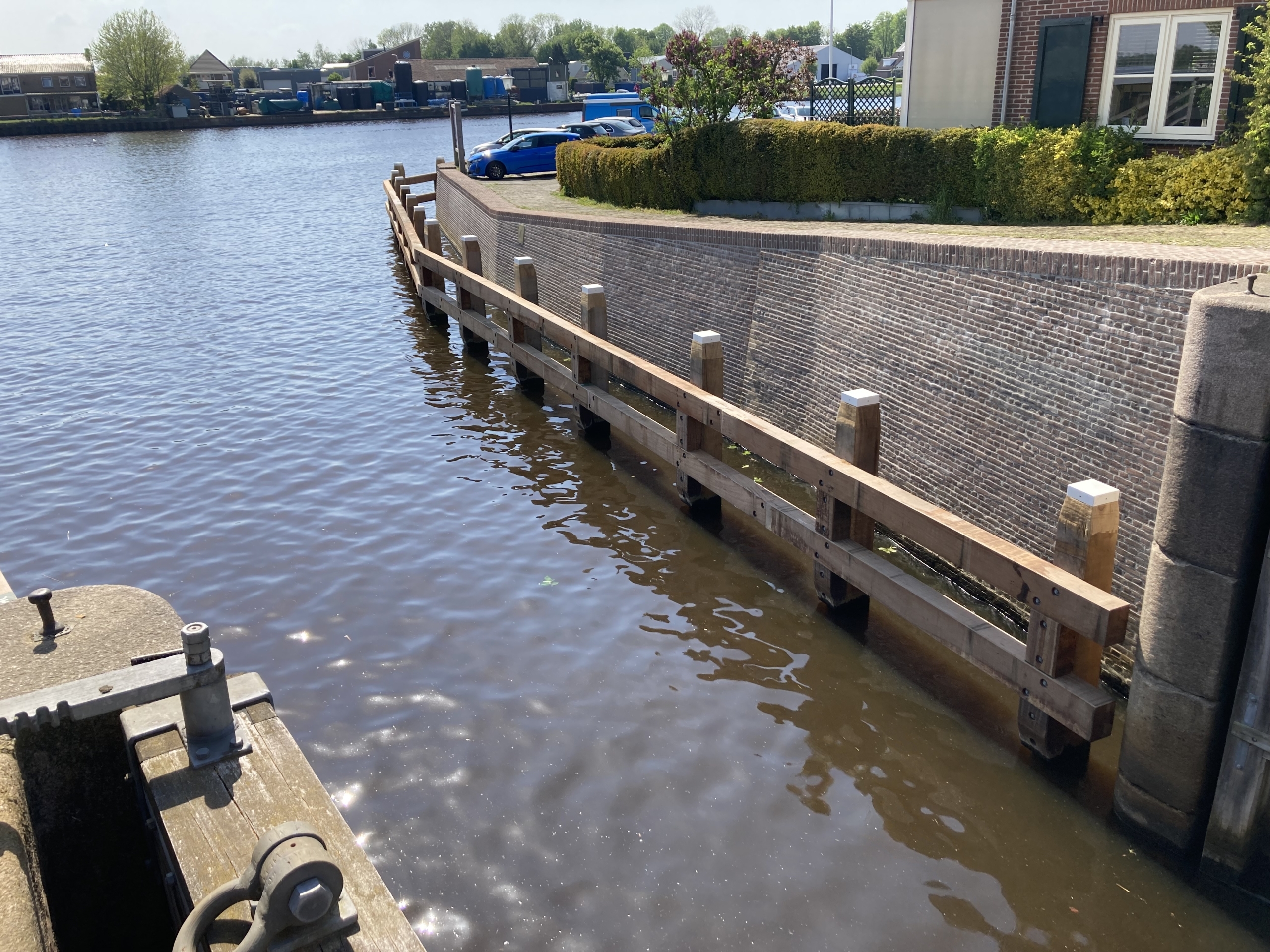

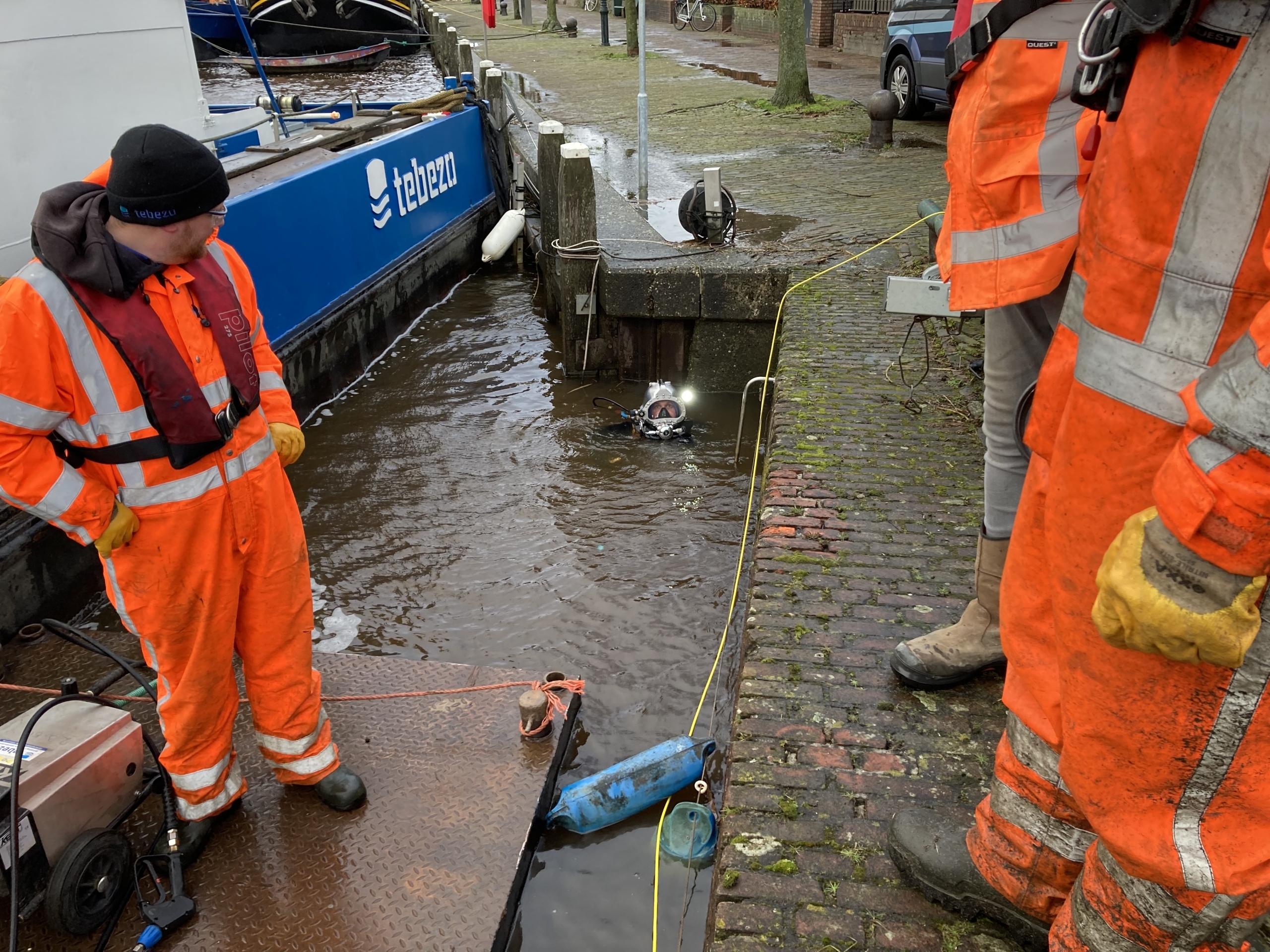

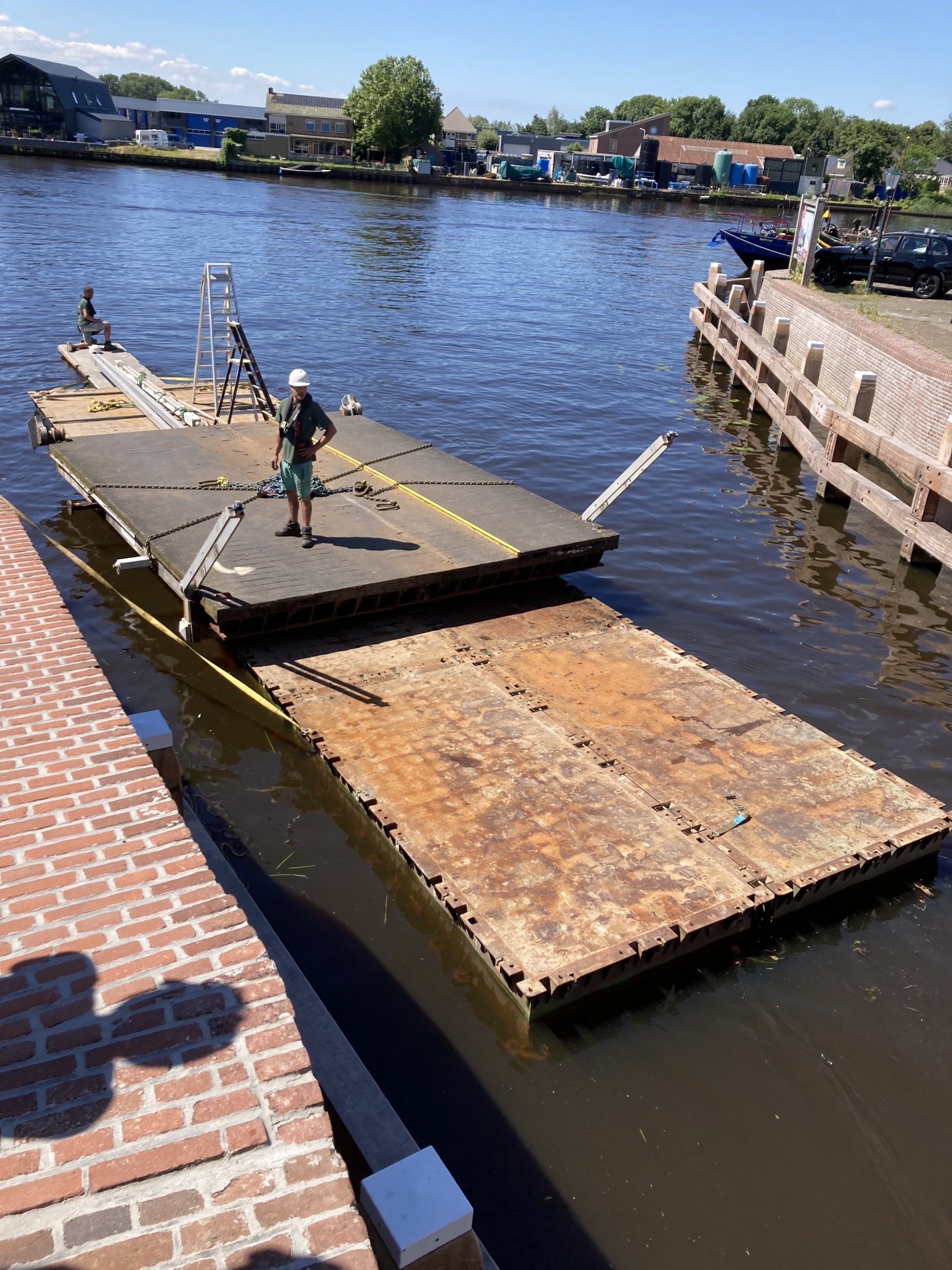

 - De Sluisbrug ligt in de monding van de gracht. In deze uitmonding zijn de kademuren gerestaureerd.

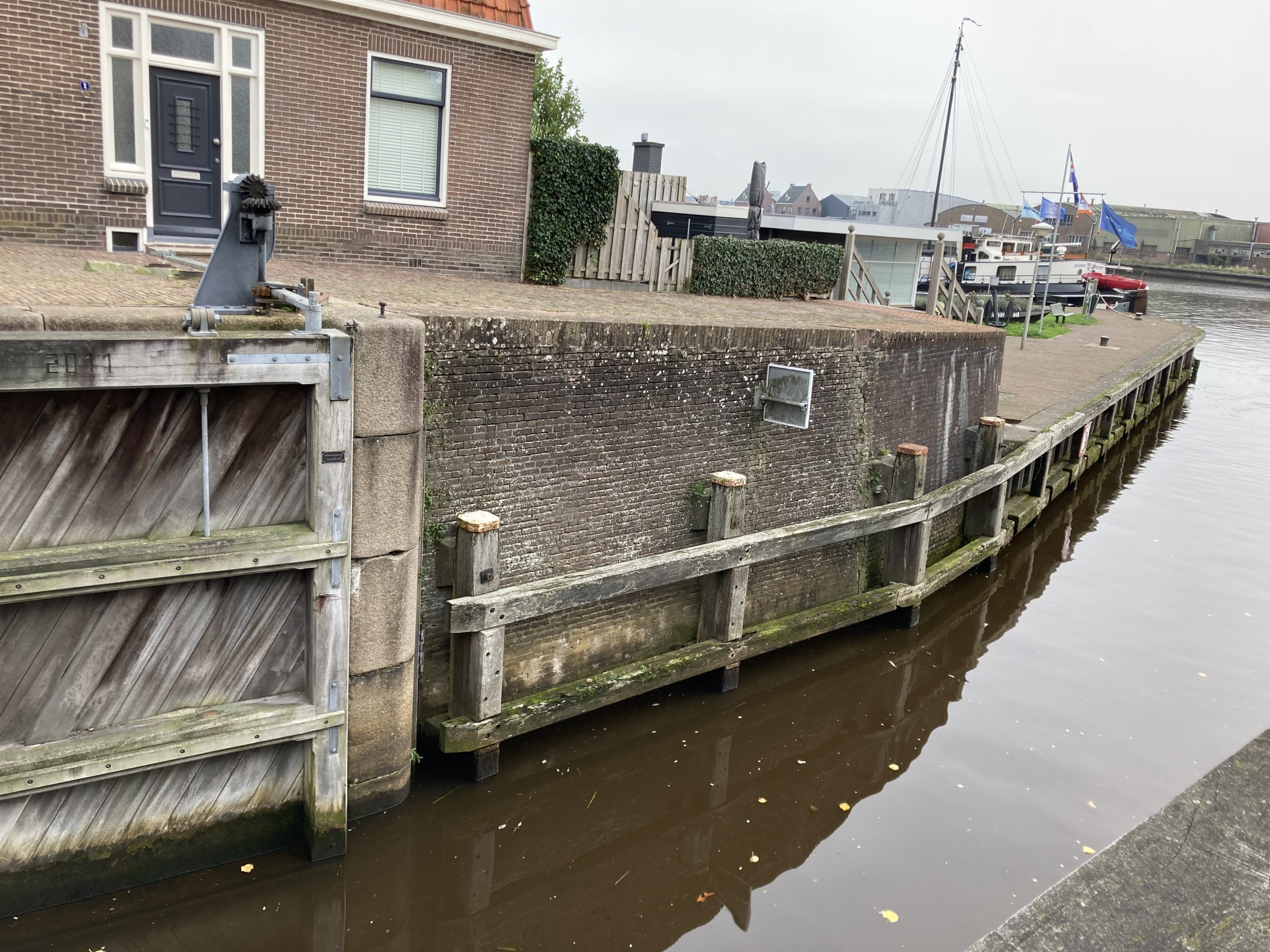

 - Het remmingwerk in deze uitmonding is aangetast en in slechte staat. Deze houten palen en balken vervingen we.

Het werk voerden we in deze volgorde uit:

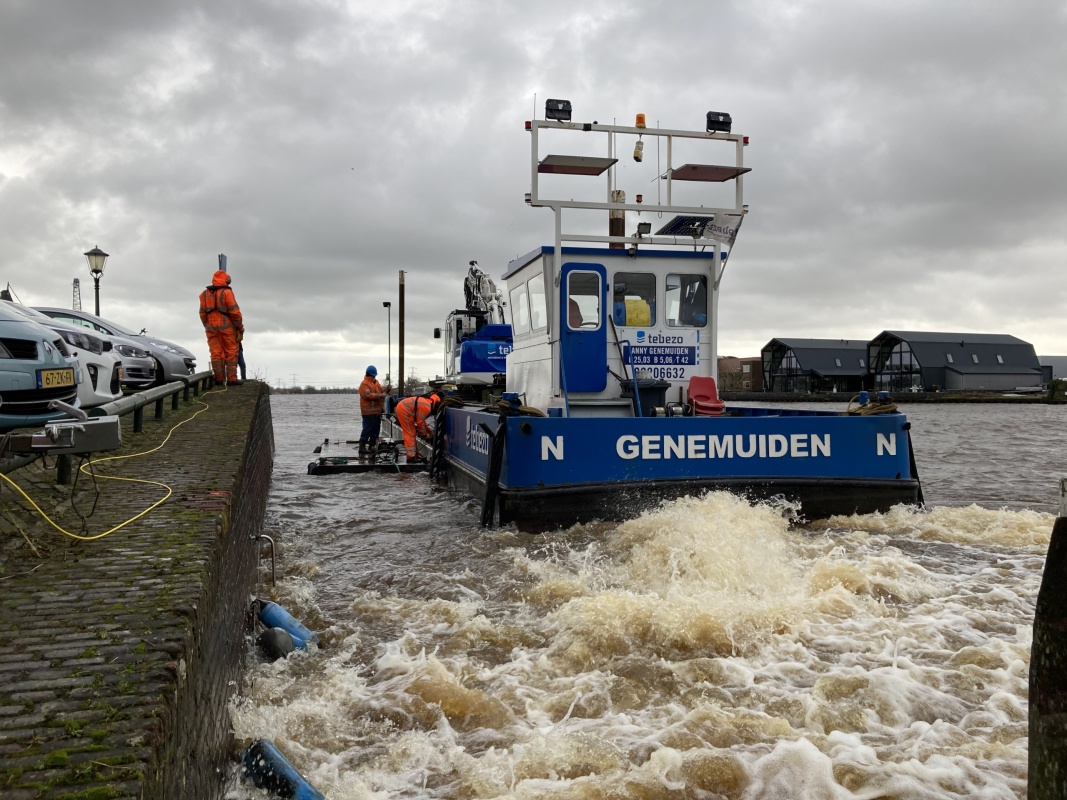

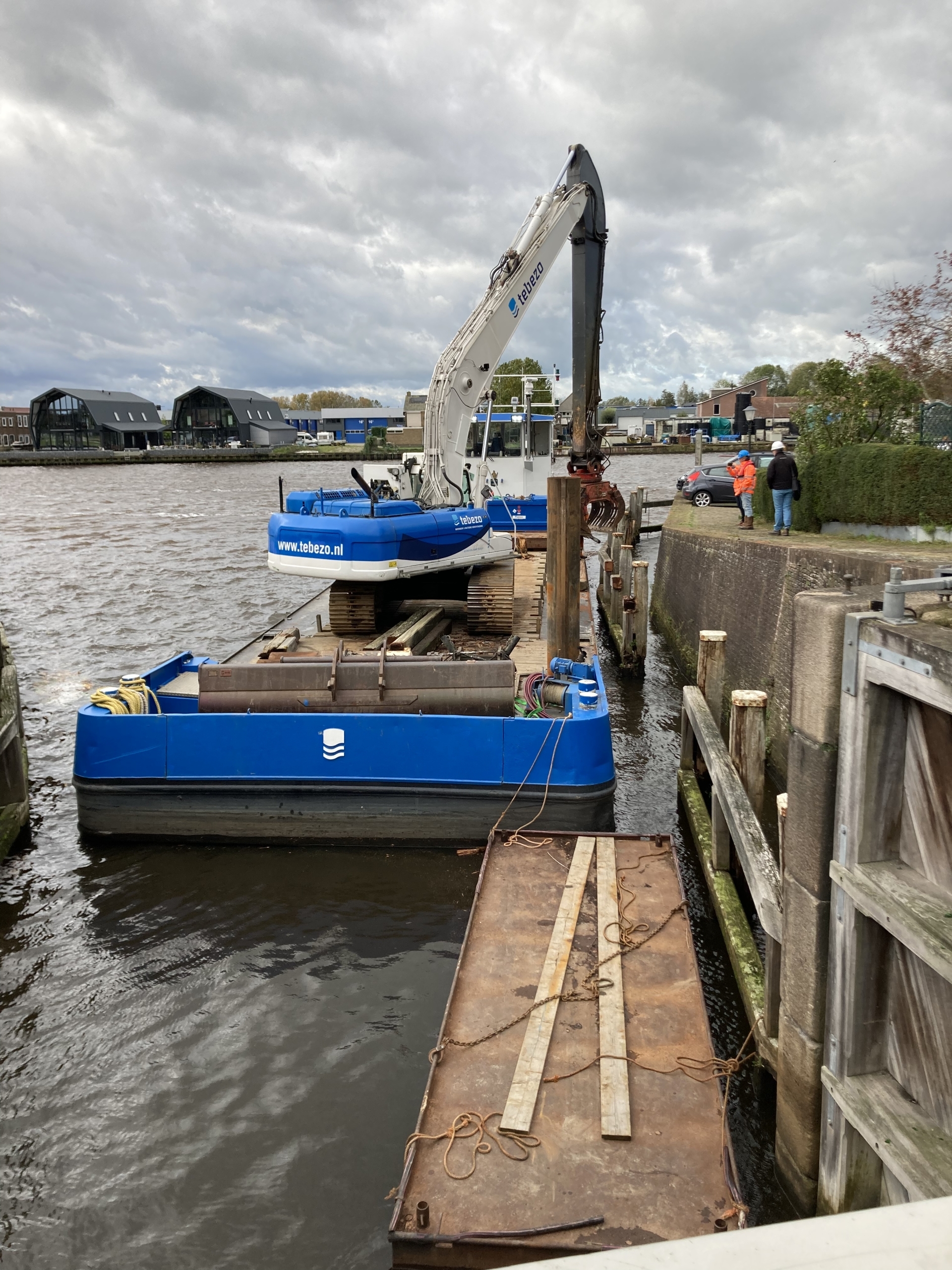

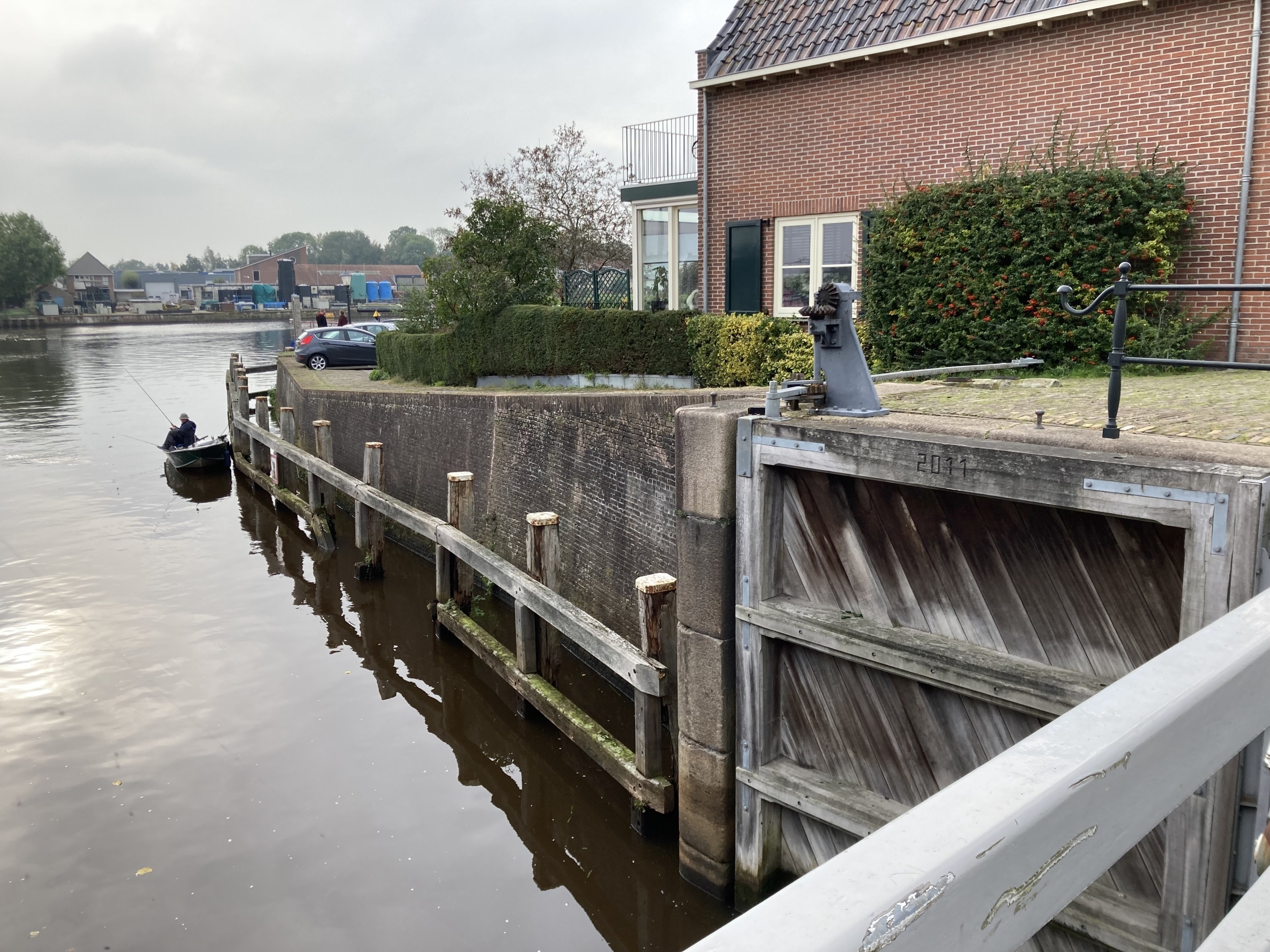

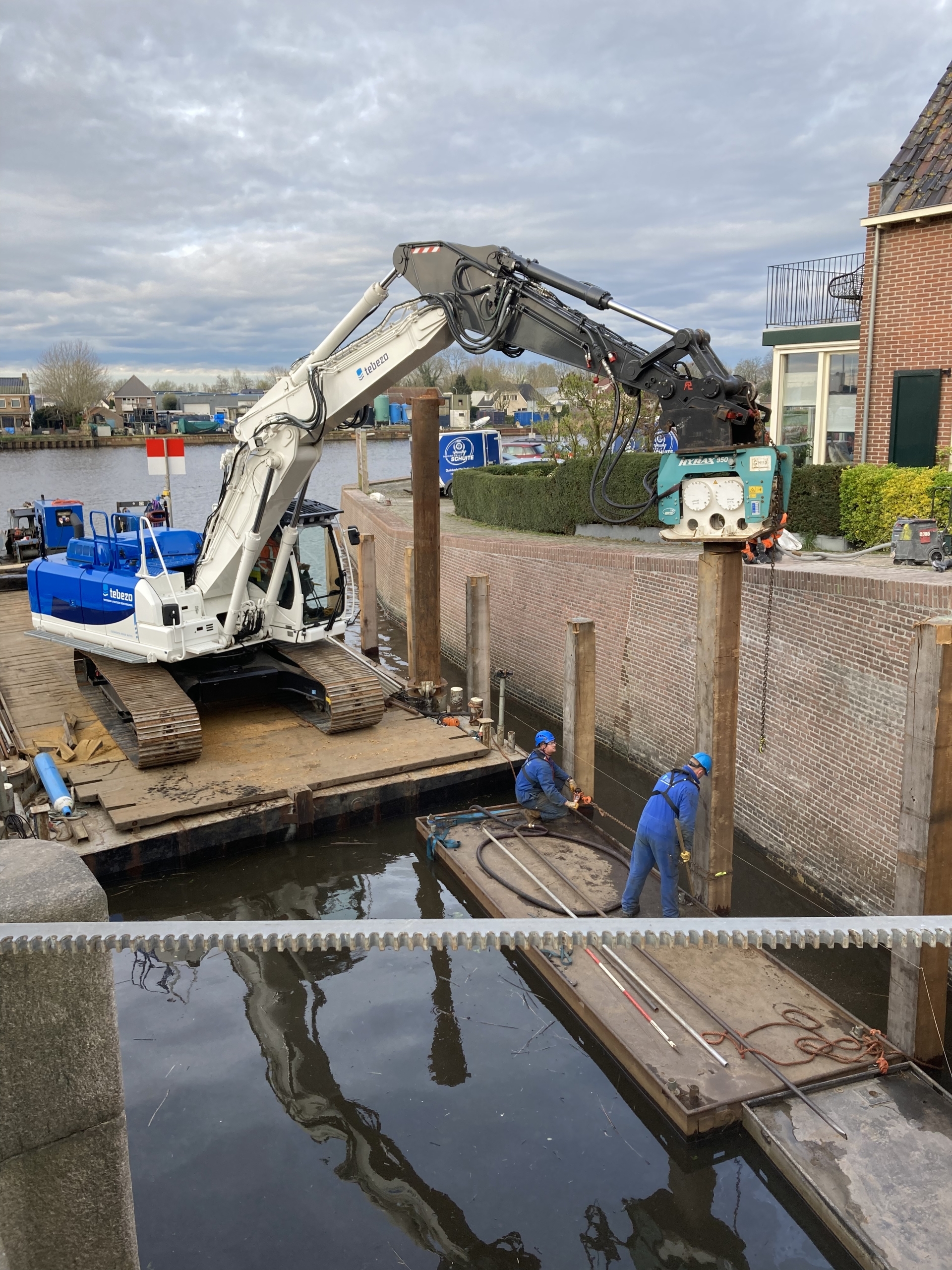

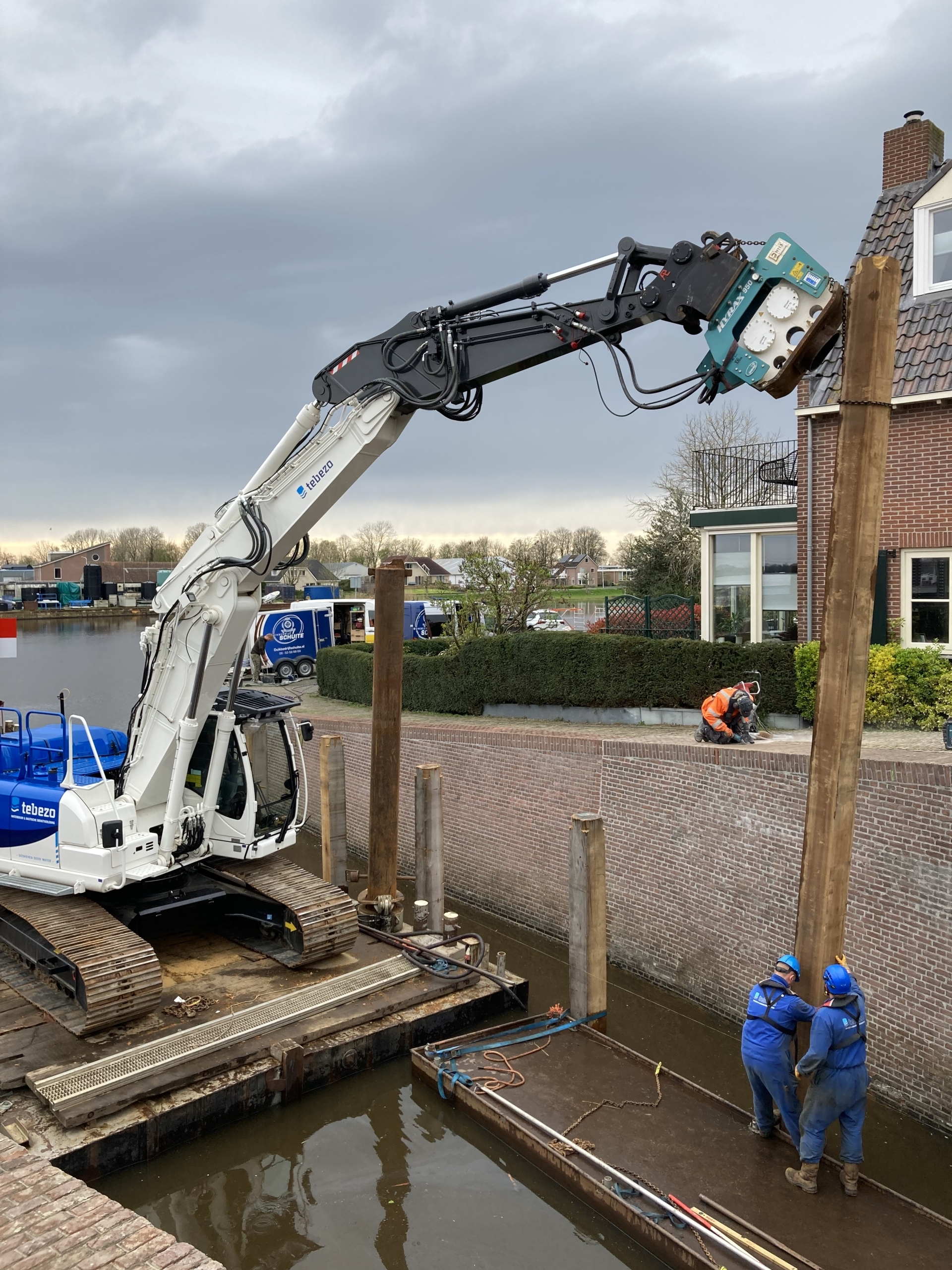

- Eerst verwijderden we de houten palen en balken; het remmingwerk.

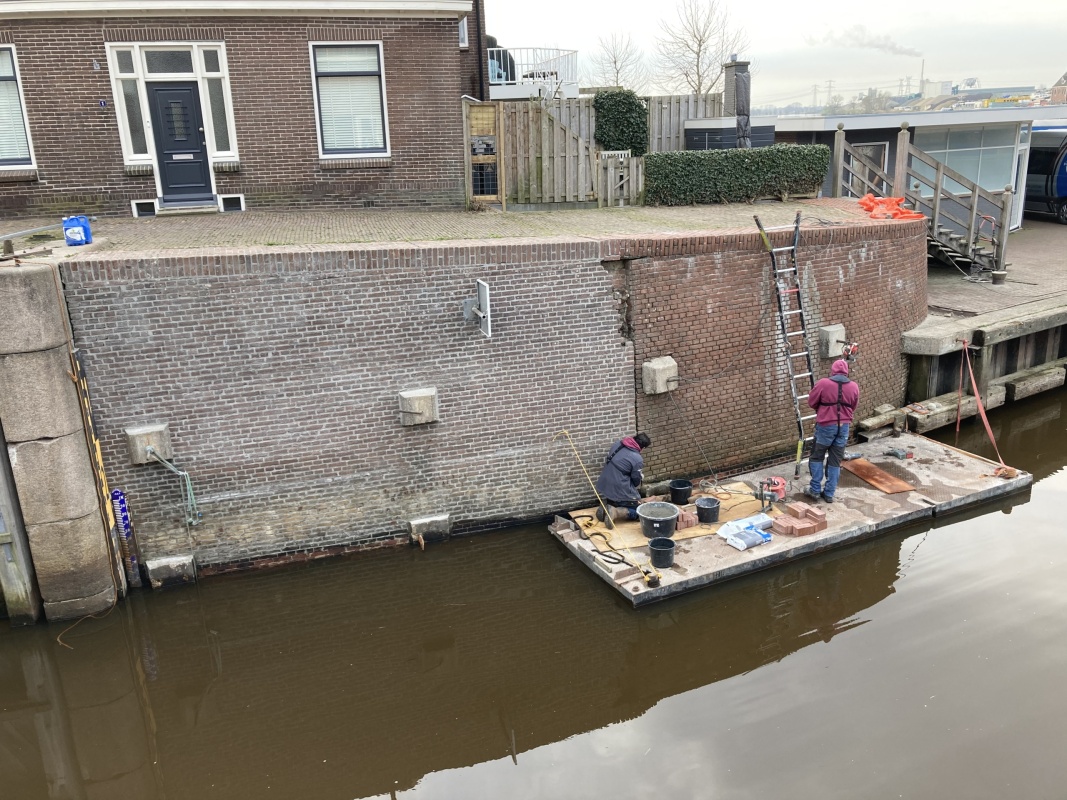

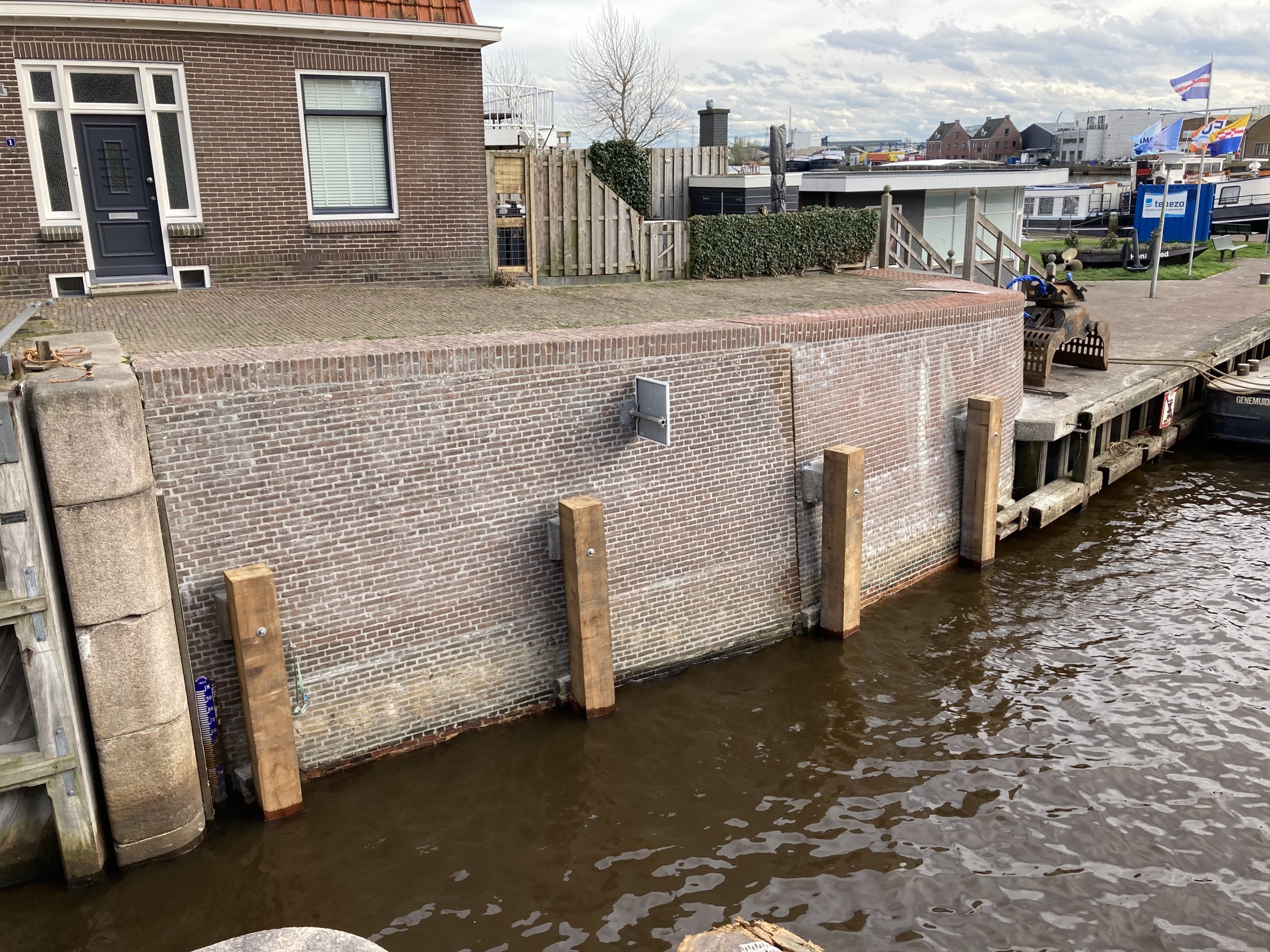

 - Daarna restaureerden we de kademuur. We vervingen kapotte stenen en we herstellen het voegwerk.

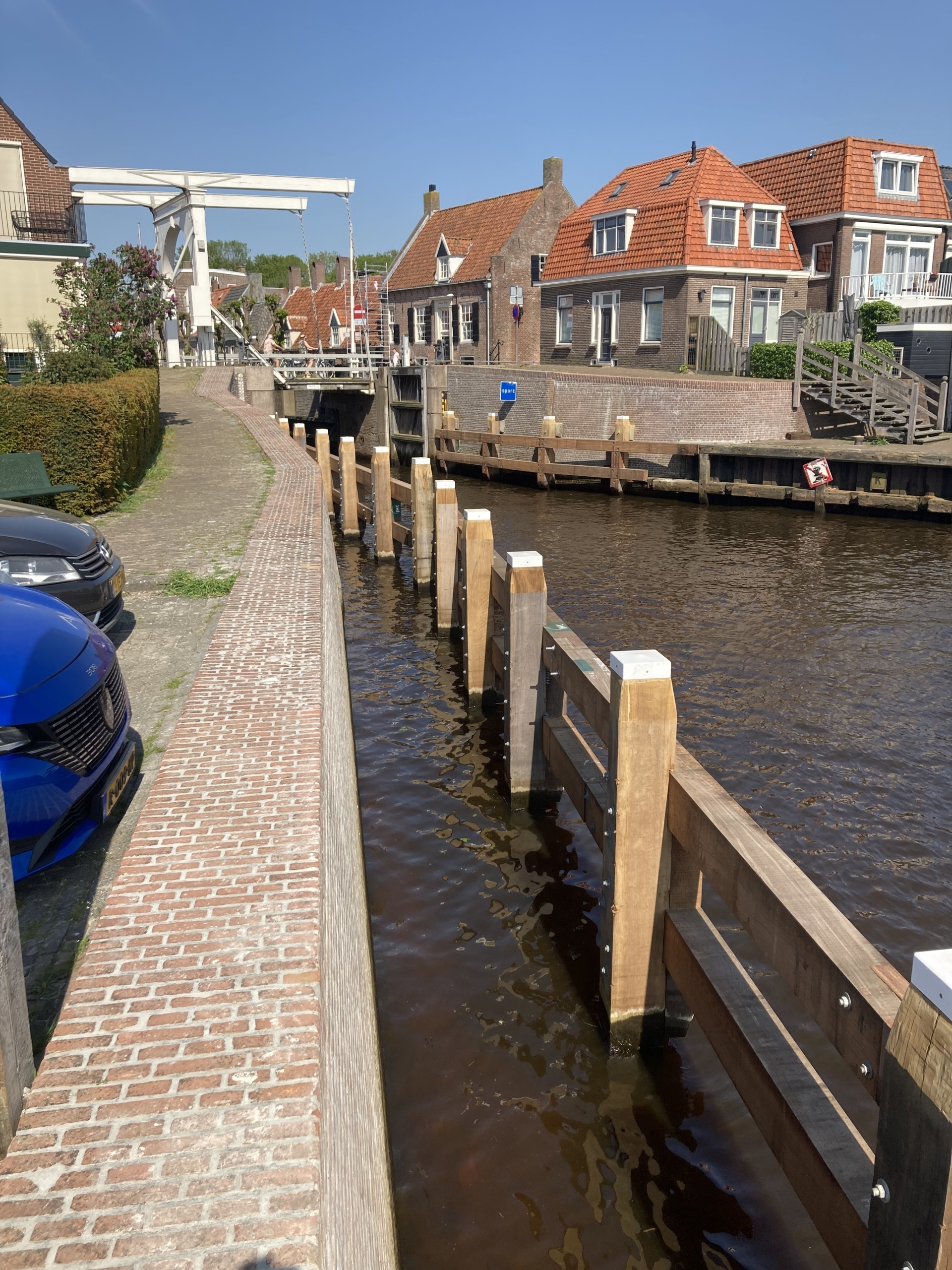

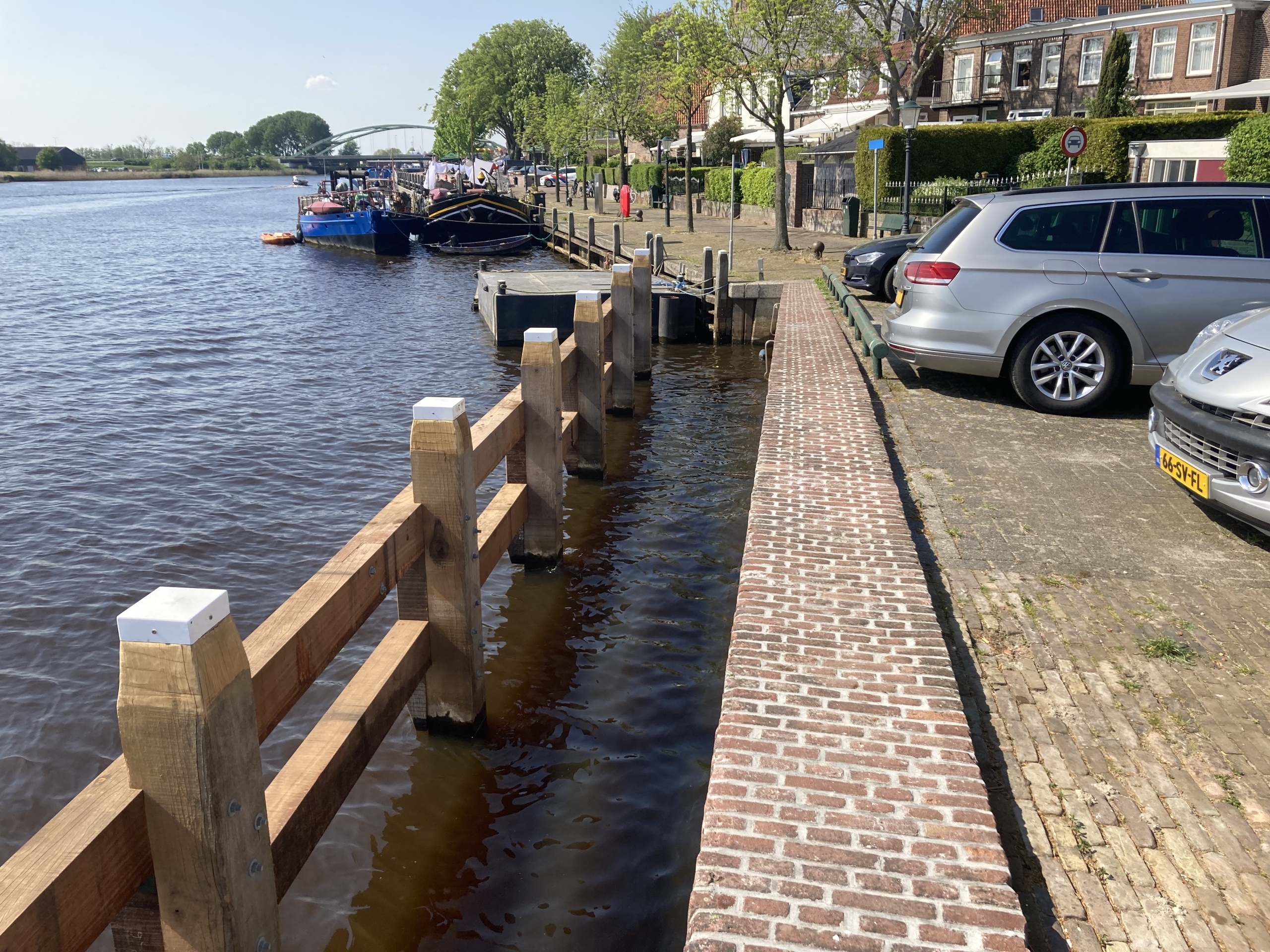

 - Vervolgens brachten we het nieuwe houten remmingwerk aan.

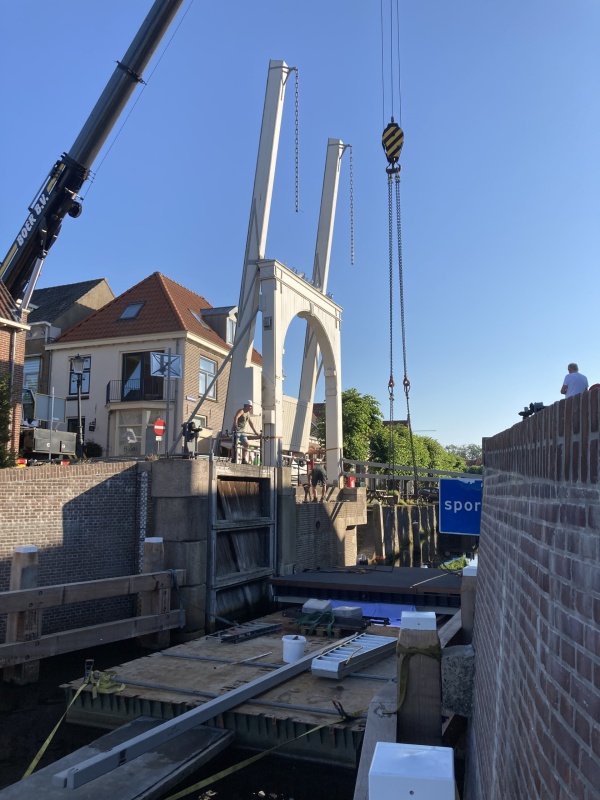

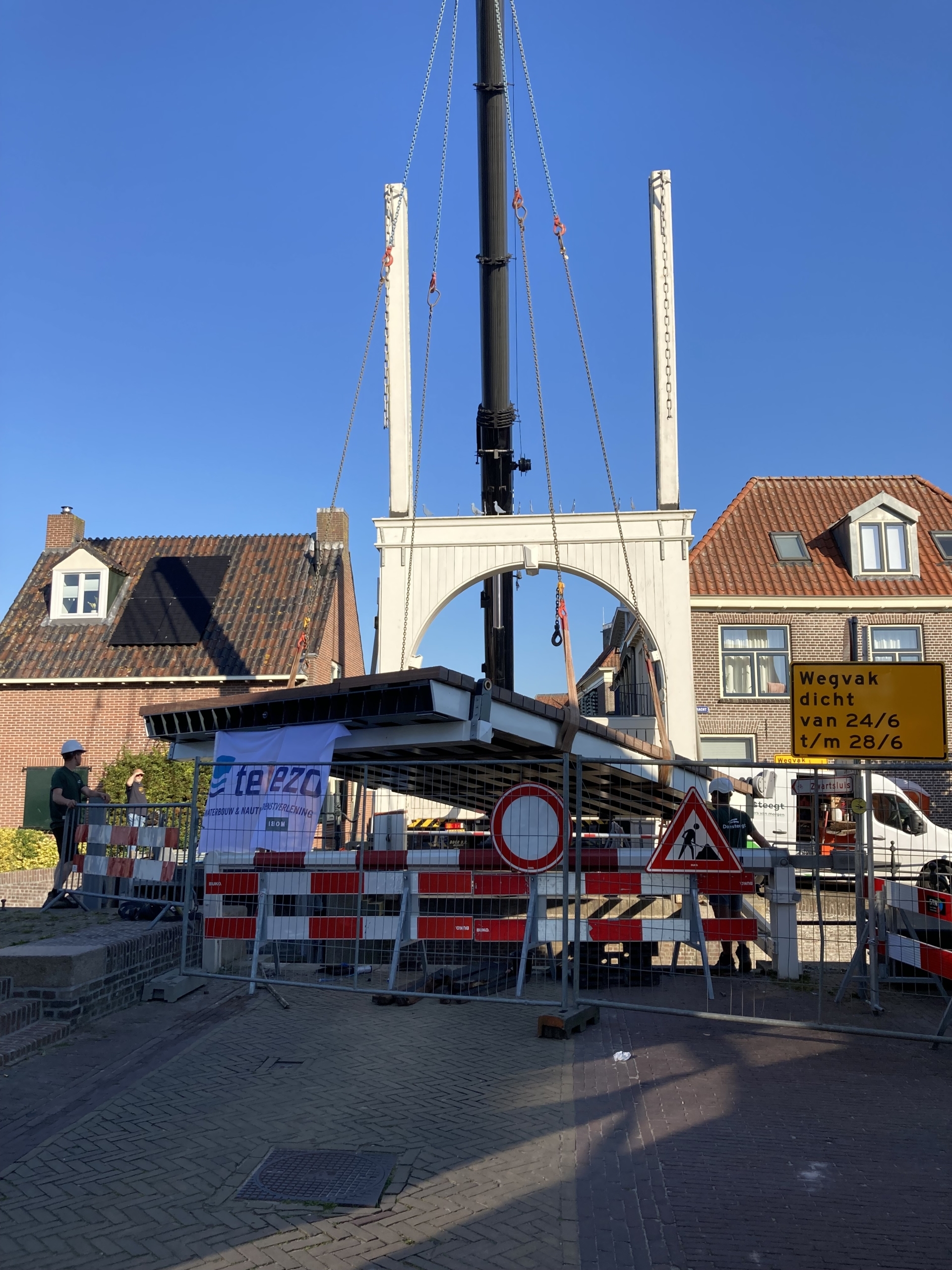

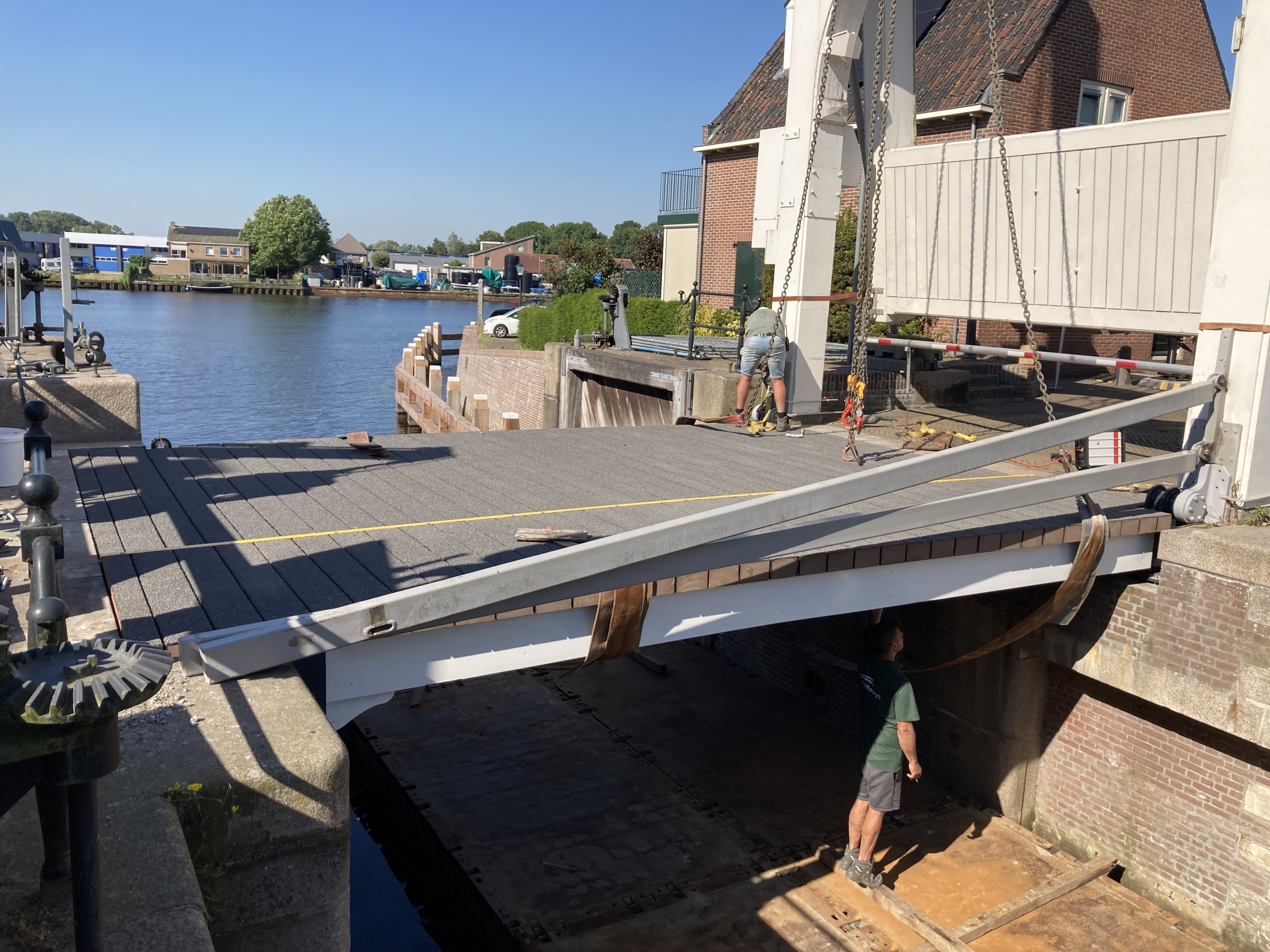

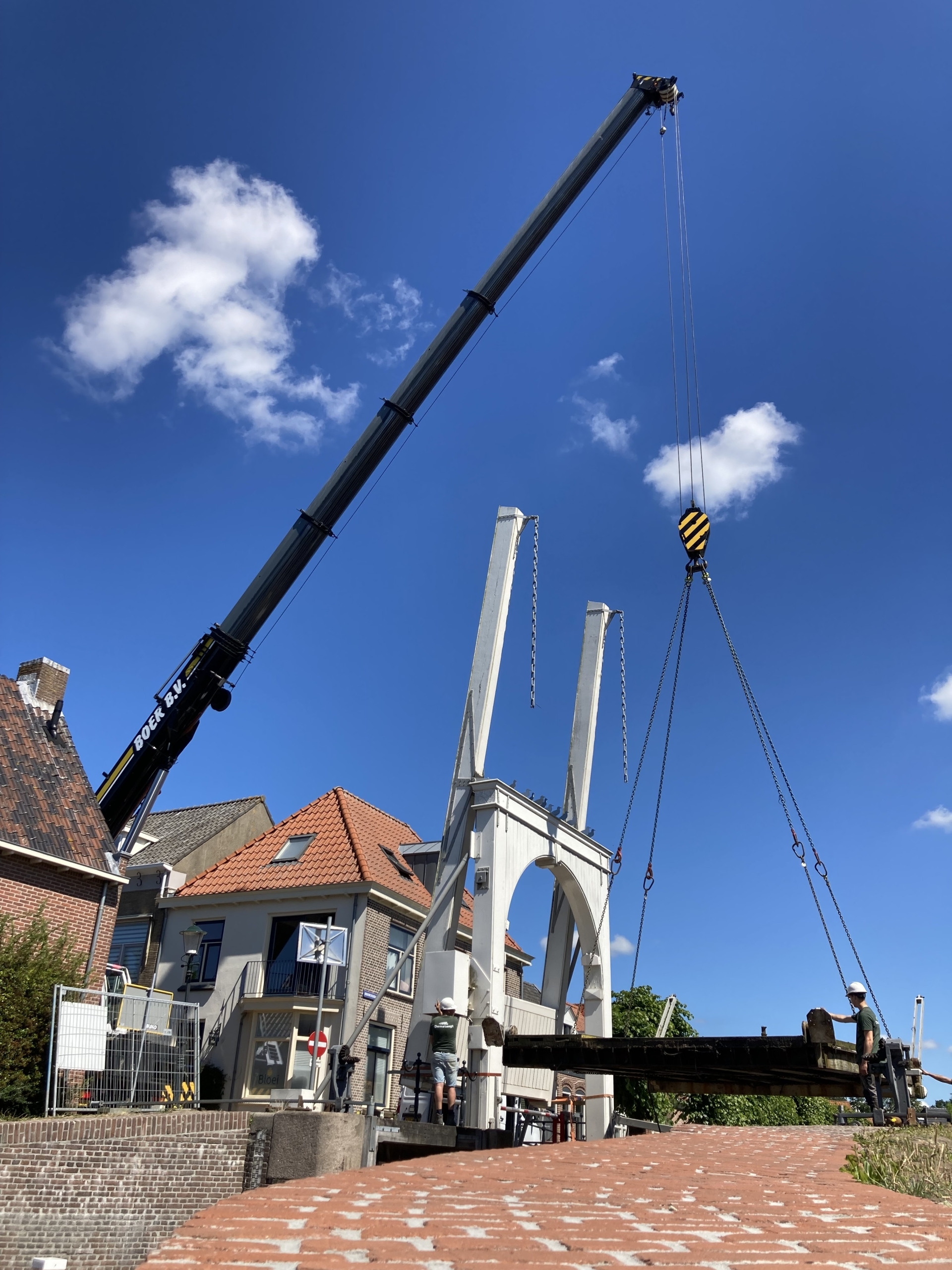

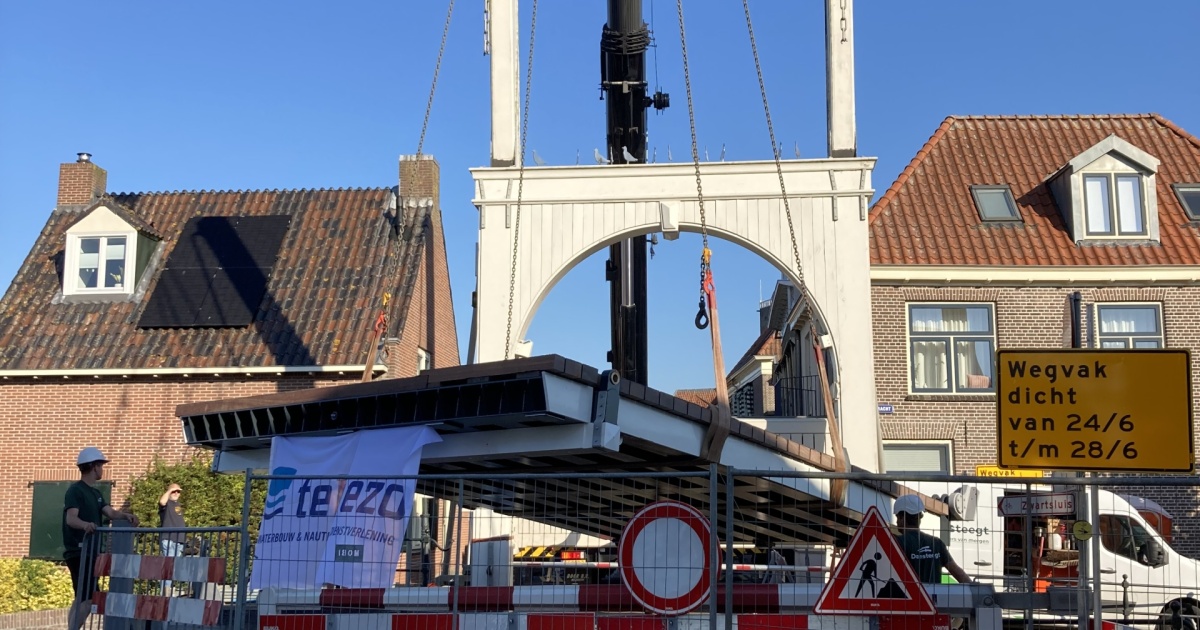

 - Tot slot verwijderden we het oude stalen val en plaatsten we het nieuwe val.

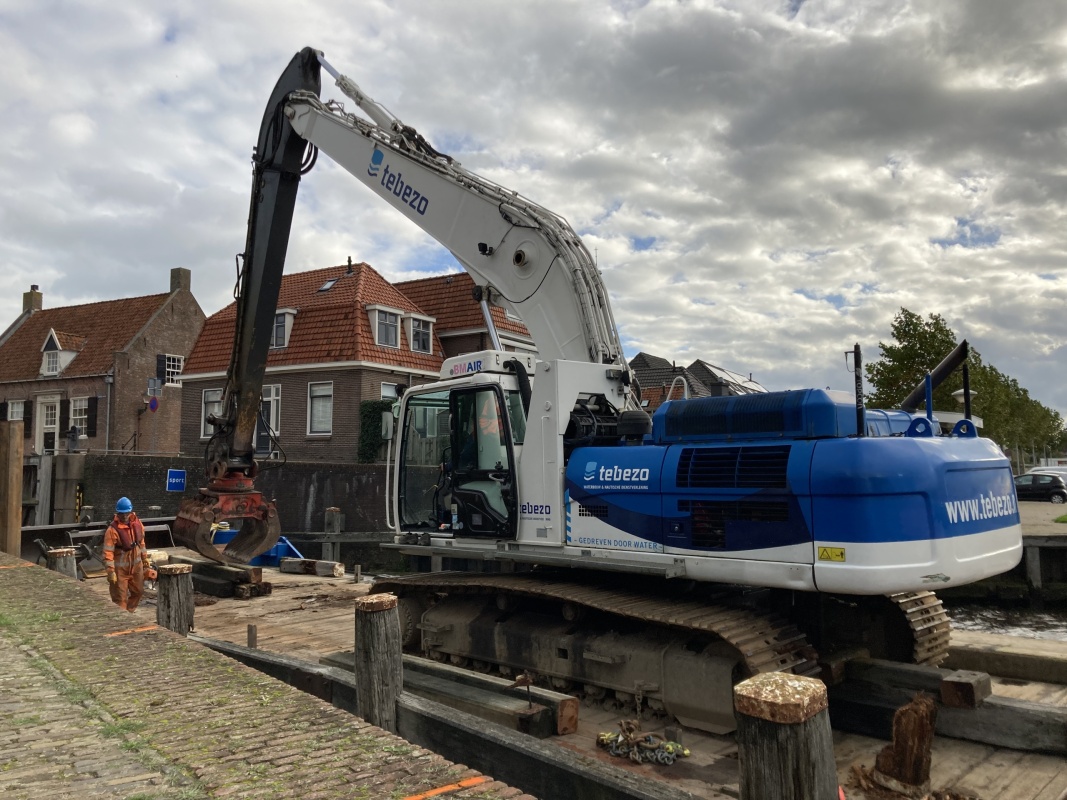

Het werk is uitgevoerd door Tebezo uit Genemuiden.
                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    22 mei 2024

                    2 mei 2024

                    2 mei 2024

                    2 mei 2024

                    2 mei 2024

                    2 mei 2024

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    20 maart 2024

                    26 januari 2024

                    26 januari 2024

                    26 januari 2024

                    2 november 2023

                    2 november 2023

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl

                    Zwartewaterlandinzicht.nl
                | Dit project valt onder: | Waterbouw |
|---|---|
| Start: | 22 januari 2024 |
| Gepland: | november 2023 |
| Fase: | Afgerond |
| Oplevering: | 20 december 2024 |
Downloads
| Situatie tekening Delfgou | 3.05MB |
|---|---|
| Nieuwsbrief 6 - juli 2024 | 1.37MB |
| Nieuwsbrief 5 - juni 2024 | 2.52MB |
| Nieuwsbrief 4 - april 2024 | 1.79MB |
| Nieuwsbrief 3 - februari 2024 | 2.49MB |
| Nieuwsbrief 2 - januari 2024 | 6.44MB |
| Nieuwsbrief 1 - november 2023 | 4.39MB |
| Informatiebrief dd13042023 | 1.72MB |
